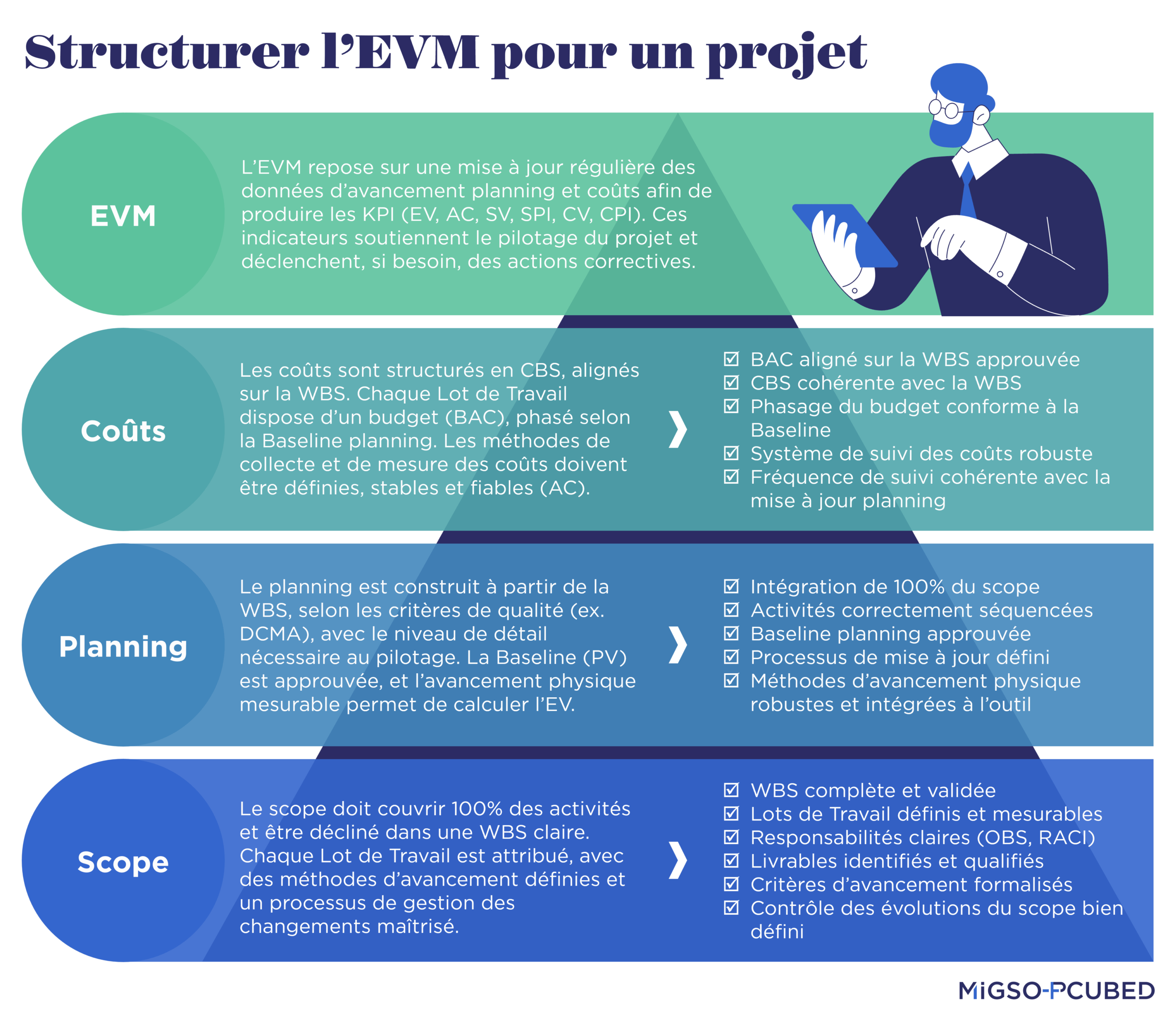

- Transformer un planning en outil de pilotage fiable avec l’EVM
Tout chef de projet ou PMO a déjà vécu cette situation frustrante : les tableaux de bord sont positifs, les rapports d'avancement semblent optimistes et les coûts engagés sont conformes aux prévisions. Pourtant, une intuition tenace suggère que le projet dérive. Ce mirage du suivi traditionnel n'est en réalité qu'un tic-tac assourdissant, celui d'une bombe à retardement.
Les indicateurs semblent verts : les délais, les coûts et le périmètre laissent croire que le projet avance sereinement. Cette apparente normalité crée toutefois une illusion de maîtrise qui masque des possibles tensions croissantes qu’à terme, ces fragilités non traitées conduisent inévitablement à des dérives budgétaires et calendaires majeures. Et lorsque la réalité finit par émerger, ce qui paraissait être un projet bien piloté se transforme en une mobilisation d’urgence pour contenir l’impact et essayer de rétablir la trajectoire.
Face à cette situation une méthode s’impose comme une solution est La méthode de la valeur acquise (EVM). En intégrant nativement le périmètre, les délais et les coûts, elle offre une vision tridimensionnelle et objective de la performance réelle du projet. Elle ne se contente pas d’indiquer s’il y a un retard ou si le budget a été dépassé ; elle informe également si la valeur du travail accompli correspond à ce qui a été planifié de faire et de dépenser.
Cependant, la fiabilité de l'EVM dépend entièrement de la rigueur du planning, su suivi des coûts et du périmètre sur lequel elle est basée. Des indicateurs EVM, même mathématiquement justes, basés sur un planning irréaliste ou mal structuré, sont trompeurs. Un planning non optimisé pour une mesure de performance réaliste est un mauvais outil : c'est comme un GPS qui vous indiquerait votre position au centimètre près sur la mauvaise carte.
Cet article dévoile les piliers fondamentaux et la méthode pas à pas pour élaborer un planning de projet robuste et optimisé pour l'EVM. En maîtrisant ces principes, le suivi de projets se transforme dans un pilotage réaliste et proactif.
Lire aussi:
L’article Qu’est-ce que l’EVM (Earned Value Management) et comment l’utiliser ? permet de suivre en parallèle la définition des formules et des termes EVM utilisés dans cet article
Les Piliers d'un Planning Fiable pour l'EVM
Les piliers suivants ne sont pas des étapes isolées, mais les composantes interdépendantes d'un système de pilotage robuste. La défaillance d'un seul rend l'ensemble de l'analyse de la valeur acquise caduque.
Pilier n°1 : Le WBS, la Carte Génétique de Votre Projet
Le défi majeur auquel sont confrontés de nombreux projets est la confusion entre une liste d'activités (le « comment ») et une structure de décomposition du projet WBS (pour Work Breakdown Structure), qui doit être une décomposition hiérarchique des livrables (le « quoi »). Cette défaillance de conception engendre une dissonance majeure entre le périmètre, le calendrier et les coûts, altérant ainsi la fiabilité des analyses EVM.
Pour illustrer cette distinction, prenons l'analogie de la réalisation d'une "tarte au citron meringuée" :
- Le livrable principal est la tarte elle-même.
- Les sous-livrables sont ses composants : la pâte sablée, la crème citronnée et la meringue.
- Les activités sont les actions : préchauffer le four, mélanger les œufs, etc.
Le WBS doit se concentrer exclusivement sur les deux premiers points : le « quoi », et non le « comment ». Il s'agit de l'unique structure qui établit le lien entre le périmètre (les livrables) et le planning (le moment de leur finalisation). Dans la pratique, un WBS fondé sur les activités peut conduire à des « dérives du périmètre ». Chaque nouvelle « tâche » peut paraître anodine, mais sans l'associer à un livrable validé, vous diluez le périmètre de manière non-intentionnelle.
Le WBS structure et définit l'ensemble du contenu du projet, en veillant à ce que chaque élément de travail soit connecté à un résultat tangible. « Si la structure est mauvaise, toute l'analyse qui en découle sera faussée. » Ce principe est garanti par la « règle des 100 % », qui stipule que chaque niveau de décomposition doit contenir 100 % du travail du niveau parent, garantissant ainsi que le WBS capture l'intégralité du périmètre du projet.
Pilier n°2 : La PMB, Point de Fusion entre Périmètre, Délai et Coût
La référence de mesure de la performance (Performance Measurement Baseline, ou PMB) intègre les trois références fondamentales du projet : le périmètre, le délai et le coût. Il s'agit du plan officiel du projet, un plan budgétaire échelonné dans le temps qui servira de référence pour évaluer les performances sur le périmètre préalablement établie et validé.
Cette fusion des trois dimensions critiques du projet est l'étape cruciale qui permet d'obtenir une courbe de valeur planifiée (PV) cohérente. Cette courbe représente la valeur du travail qui devrait être accompli à tout moment du projet et constitue la base de toute analyse de la valeur acquise.
Un point critique doit être souligné : pour être réaliste, le PMB devrais intégrer les contraintes de ressources. Un planning qui ignore la disponibilité réelle des équipes, des compétences clés ou des équipements n'est pas un plan, c'est une « liste de vœux ».
Cette rigueur est indispensable car le PMB constitue la référence budgétaire de votre projet. Si votre diagramme de Gantt prévoit d'achever une phase de tests en trois semaines alors que l’expert en bases de données est indisponible, votre coût planifié (PV - Planned Value) sera structurellement erroné.
Intégrer les ressources dès la définition du PMB est un moyen de garantir la fiabilité de vos indicateurs de performance :
- Une base de calcul saine : Sans ressources allouées précisément, le calcul de la Valeur Acquise (EV - Earned Value) est faussé dès le départ.
- La détection des écarts : Si le PMB est sous-estimé par manque de réalisme, on observe des écarts de coûts (CV - Cost Variance) et de délais (SV - Schedule Variance) qui ne reflètent pas une mauvaise exécution, mais une planification initiale défaillante.
- Une vision stratégique : Le PMB force à avoir une conversation honnête sur les capacités réelles de production avant que les problèmes ne surviennent.
En alignant les ressources avec le budget et le calendrier, on transforme ce qui aurait été une "excuse budgétaire" en une décision de planification stratégique mesurable et pilotable.
Astuce - EVM :
Bien que la méthode de la valeur acquis (EVM) permette de mesurer l'écart de délai (SV) et de coût (CV) en valeur monétaire, l'utilisation des indices de performance sous forme de ratios est indispensable pour valider la solidité des piliers du planning. Le SPI (Schedule Performance Index) pour tester la fiabilité du PMB. Un SPI inférieur à 1 indique un retard par rapport au planning prévisionnel. Si ce ratio dérive dès le début du projet, il est probable que le PMB n'ait pas suffisamment intégré les contraintes de ressources réelles ou les dépendances logiques.
Pilier n°3 : L'Estimation, l'Art de la Prévision Réaliste
La fiabilité du PMB dépend entièrement de la qualité des estimations de durée et de coût qui le composent. Pour établir des prévisions crédibles et éviter les plannings trop optimistes, il est nécessaire d'utiliser des techniques rigoureuses.
- L'estimation ascendante (bottom-up) : reconnue comme la méthode la plus précise, elle consiste à estimer le coût et la durée des lots de travaux au niveau le plus bas du WBS à partir de la pondération des types d’activités en fonction de la granulométrie connu à cet état du projet ou à partir du retour d’expérience des autres projets, puis à agréger ces estimations pour obtenir le total du projet. Elle requiert toutefois un WBS détaillé et bien structuré, du temps pour agréger les données, des données de qualité et un arbitrage buttom-up / top-down.
- L'estimation à trois points (PERT) : cette méthode gère l'incertitude en utilisant trois estimations pour chaque activité : optimiste (O), la plus probable (MP) et pessimiste (P). Une estimation pondérée plus réaliste est ensuite calculée à l'aide de la formule suivante : E = (O + 4ML + P) /6.
- La planification par vagues successives (Rolling Wave Planning) : Cette approche pragmatique consiste à planifier en détail le travail à court terme tout en gardant une flexibilité pour le travail à plus long terme. À mesure que le projet avance, les lots de travaux futurs sont décomposés plus finement.
Le choix entre ces méthodes n'est pas anodin ; il reflète le degré de maturité de la gestion du projet. L'estimation « bottom-up » est l’étalon-or en termes de précision, mais elle a un coût : le temps. Elle est donc inadaptée en phase d'avant-projet. À l'inverse, la planification par vagues successives est un acte de pragmatisme : elle concentre l'effort d'estimation là où la visibilité est la plus grande, acceptant l'incertitude du futur.
Astuce - EVM :
Également, le CPI (Cost Performance Index) permet évaluer les estimations. Si on observe un CPI < 1 (sur-dépense) de manière structurelle, cela signale souvent que l'estimation ascendante était trop optimiste ou que la granulométrie des lots de travaux était insuffisante lors de l'agrégation des données. Un CPI faible est le signal d'alerte indiquant que votre budget de référence n'était pas réaliste dès le départ.
L'analyse conjointe des indices SPI (Schedule Performance Index) et CPI (Cost Performance Index), permet de passer d'un simple constat à un pilotage proactif. Par exemple, un SPI > 1 accompagné d'un CPI < 1 peut indiquer que vous accélérez le projet (avance planning) mais au prix d'une inefficacité budgétaire majeure (surcoût).
Pilier n°4 : La Mesure de l'Avancement, Échapper au Piège du Subjectif
La règle d'or est la suivante : la technique de mesure de l'avancement de chaque lot de travaux doit être choisie et documentée avant le début des travaux, généralement dans le « dictionnaire du WBS ». Cette approche élimine la subjectivité et garantit une définition partagée de la mesure de l’état d’une tâche (démarré, en cours, terminée). Le choix d'une technique de mesure de l'avancement n'est pas seulement une décision opérationnelle ; c'est le moteur qui alimente le calcul de la Valeur Acquise (EV). L'EV représente le coût budgétisé du travail réellement effectué. La précision de ce chiffre dépend directement de la méthode choisie dans le dictionnaire du WBS
Les méthodes de mesure objectives et fiables à privilégier sont :
- La règle du 0/100 % : idéale pour les tâches courtes. La valeur acquise est de 0 % tant que le travail n'est pas terminé, puis passe à 100 % à la fin.
- Les jalons pondérés (Incremental Milestones) : pour les tâches longues, cette méthode attribue un pourcentage de la valeur à des jalons intermédiaires clairs et vérifiables.
- Les unités complétées ou avancement physique (Units Completed) : c'est la méthode la plus objective pour les travaux répétitifs, car l'avancement est un ratio entre la quantité produite et la quantité totale à produire. Cette méthode permet un calcul mathématique pur de l'EV. C'est la forme la plus pure de corrélation entre le terrain et la finance.
D’autre coté, il faudra se méfier du niveau d'effort (Level of Effort, ou LOE). Le Level of Effort (LOE) est une convention de mesure destinée aux activités de support continu dont la performance s'évalue au temps passé plutôt qu'à l'achèvement de livrables concrets. Contrairement à un lot de travail « discret » — où la valeur est acquise lors de la livraison d'un produit — la valeur d'une activité LOE est comptabilisée par le simple écoulement du temps.
Ce mode de mesure doit être strictement réservé aux tâches n'aboutissant pas directement à un produit tangible (ex: support administratif, gestion de projet globale).
Il convient de ne pas confondre activité de management et LOE. Si une tâche produit des livrables discrets (ex: « rapport de comité de pilotage » ou « plan de gestion des risques »), elle ne doit pas être classée en LOE, mais mesurée via des jalons ou la règle du 0/100. En effet, le LOE est un indicateur d'activité (présence) et non de productivité (résultat).
L'utilisation du LOE présente des limites structurelles pour le pilotage :
- Absence de visibilité calendaire : Cette méthode ne fournit aucune indication réelle sur le respect des délais.
- Synchronisation artificielle : Dans un système de gestion, la Valeur Planifiée (PV) d'un lot LOE est automatiquement créditée comme Valeur Acquise (EV) à la fin de chaque période. Cela garantit une synchronisation parfaite avec le calendrier, mais peut masquer une inactivité réelle.
- Écarts de coûts (CV) : Bien que l'EV soit synchronisée sur la PV, le Coût Réel (AC) diffère généralement, générant ainsi des variances. Il arrive même que de la valeur acquise (EV) soit accumulée sans aucun coût réel (AC) si le travail planifié n'a pas été effectué, ce qui fausse l'analyse de performance.
Il est essentiel de limiter au maximum le recours au LOE. Pour une mesure plus objective, privilégiez dès que possible les méthodes de répartition ou la décomposition en lots de travaux discrets. Le LOE ne doit rester qu'une solution de dernier recours pour les efforts dont la mesure physique est impossible. C'est pourquoi le budget total alloué aux tâches LOE est limité au maximum, de manière général une bonne pratique étant de ne pas dépasser 5 à 10 % du budget total du projet, mais dans certains projets industriels spécifiques peut-être décidé jusqu’à 20% maximum.
En documentant ces méthodes en amont, vous transformez un avancement subjectif en une donnée financière fiable, permettant ainsi de calculer avec précision les écarts et indices de performance (SV, CV, SPI, CPI) nécessaires au pilotage.
Pilier n°5 : Le Pilotage, l'Alliance de l'EVM et du Chemin Critique
Les indicateurs EVM, comme l'écart de délai (SV) ou l'indice de performance des délais (SPI), sont des alertes quantitatives puissantes, mais ne suffisent pas à eux seuls. Un SPI de 0,85 indique une sous-performance de 15 %, mais ne signifie pas automatiquement un retard sur la date de fin du projet.
C'est là qu'intervient l'analyse du chemin critique (critical path) en tant que complément qualitatif indispensable. Par exemple, un rapport EVM affiche un SPI de 0,85, ce qui constitue une alerte rouge. Un manager junior panique et mobilise des ressources. Mais l'analyse du chemin critique révèle que les tâches en retard disposent de trois semaines de marge totale. Le vrai problème, masqué par des chiffres, est un microretard de deux jours sur une tâche du chemin critique. L'EVM indique qu’il y a un problème ; le chemin critique indique où il se situe réellement.
Seule la combinaison de l'EVM (alerte quantitative) et de l'analyse du chemin critique (contexte qualitatif) permet un pilotage des délais à la fois flexible, réaliste et focalisé sur l'essentiel. Cela montre que la méthode EVM n’est pas une suite de calculs, mais un système de management intégré.
Enfin, contrôler des changements en cas de besoin à la suite de l’analyse quantitative et qualitatif n'est pas une tache administrative. C'est le mécanisme qui protège l'honnêteté des indicateurs. Sans elle, la Référence de Mesure de la Performance se dégrade et le « mètre étalon » devient un élastique, rendant toute mesure de performance inutile.
Astuce - Projection à terminaison :
L'intérêt ultime d'un système de pilotage basé sur l'EVM n'est pas seulement de regarder dans le rétroviseur, mais de prédire l'atterrissage du projet. C’est ici que la robustesse de vos Piliers 1, 2 et 3 prend toute sa valeur :
- Fiabiliser l'EAC (Estimate At Completion) : La projection du coût final à terminaison ne doit pas être une simple règle de trois mathématiques. En s'appuyant sur un WBS bien défini et un chemin critique maîtrisé, le PMO peut déterminer si les dérives constatées (via le CPI) sont atypiques ou structurelles.
- L'anticipation des ressources : Si votre indice de performance indique un retard, la structure de votre planning permet de simuler des scénarios de "replanification". Sans un PMB (Performance Measurement Baseline) solide, toute projection de fin de projet reste une estimation non pertinente.
- Le signal d'alerte précoce : Une planification rigoureuse permet de calculer très tôt le TCPI (To-Complete Performance Index), c'est-à-dire le niveau d'efficacité que l'équipe doit atteindre pour respecter le budget initial. Si ce ratio devient irréaliste par rapport aux performances passées, c'est le signal qu'une renégociation du périmètre ou du budget est devenue inévitable.
Méthode Pas à Pas : Les 9 Étapes pour Construire votre Référence de Mesure de la Performance (Performance Measurement Baseline, PMB)
Pour parvenir à de bons résultats, cette section fournit une feuille de route séquentielle et concrète pour mettre en œuvre les piliers décrits précédemment et construire un PMB robuste, prêt pour le pilotage par la valeur acquise.
- Décomposer le périmètre du projet : Créer la Structure de Décomposition du Projet (WBS) en se concentrant exclusivement sur les livrables à produire (le fondement du Pilier n°1).
- Attribuer la responsabilité : Définir clairement qui est responsable de chaque lot de travaux identifié dans le WBS via une Matrice d'Assignation des Responsabilités (RAM).
- Développer l'échéancier : Ordonnancer les activités, définir leurs dépendances logiques et intégrer les contraintes réelles de disponibilité des ressources (un prérequis du Pilier n°2).
- Établir le budget : Allouer les budgets à chaque lot de travaux du WBS, en se basant sur des estimations rigoureuses (l'art de la prévision réaliste du Pilier n°3).
- Attribuer les types de mesures d'avancement : Pour chaque lot de travaux, choisir et documenter la méthode de mesure EVM la plus objective (comme détaillé dans le Pilier n°4), en bannissant la subjectivité.
- Définir les références : Intégrer les trois références (périmètre, délais, coûts) pour créer un planning de référence gelé (le point de fusion décrit au Pilier n°2), qui matérialise la courbe de Valeur Planifiée (PV).
- Rapporter les données : Collecter de manière rigoureuse l'avancement physique réel (pour calculer la Valeur Acquise, EV) et les coûts réels engagés (Actual Cost, AC) à une fréquence définie.
- Analyser les données : Calculer les indicateurs EVM et les interpréter en les croisant avec l'analyse du chemin critique pour évaluer l'impact réel et décider des actions correctives (l'alliance du Pilier n°5).
- Maintenir les références : Gérer les changements via un processus formel et contrôlé pour que toute modification approuvée entraîne une mise à jour documentée du PMB, protégeant ainsi l'intégrité du mètre étalon.
Conclusion
La méthode de la valeur acquise est bien plus qu'une simple série d'indicateurs : c'est un système de management intégré qui exige une rigueur sans faille en amont. Les piliers qui ont été explorés ne sont pas une contrainte administrative, mais un investissement stratégique dans la clarté et la prévisibilité de votre projet.
Mettre en place cette structure robuste transforme le suivi de projet en un véritable outil de pilotage proactif capable de fournir des signaux d'alerte précoces et fiables. Elle permet de réagir non pas à la surprise d'un dérapage, mais aux premiers signes d'une dérive.
En somme, votre planning n'est pas qu'un simple calendrier ; c'est un modèle dynamique de la création de valeur du projet. La vraie question est donc la suivante : le planning dit-il la vérité ou simplement ce qu’on souhaite entendre ?
Chez MIGSO-PCUBED, nous mettons à profit notre expertise en PMO pour accompagner nos clients dans cette démarche de planification robuste, en vue de l’intégration fiable à la méthode de valeur acquise. Notre objectif est d'optimiser les performances opérationnelles en matière de pilotage et de contrôle de projet.
Merci à Roman ACEVEDO DICILLO et Elodie BLANCHET, Subject Matter Expert en planification, pour ses contributions à cet article.
