- Transformar un planning en una herramienta de gestión fiable con el EVM
Todo jefe de proyecto o responsable de una oficina de gestión de proyectos (o PMO) ha vivido alguna vez esta situación frustrante: los paneles de control son positivos, los informes de avance parecen optimistas y los costes se ajustan a lo previsto. Sin embargo, una intuición persistente hace pensar que el proyecto se está desviando. Este espejismo del seguimiento tradicional no es, en realidad, más que el tictac ensordecedor de una bomba a punto de estallar.
Los indicadores parecen estar en verde: los plazos, los costes y el perímetro dan a entender que el proyecto avanza sin contratiempos. Sin embargo, esta aparente normalidad crea una ilusión de control que enmascara posibles tensiones crecientes; a la larga, estas fragilidades no abordadas conducen inevitablemente a importantes desviaciones presupuestarias y de calendario. Y cuando la realidad acaba saliendo a la luz, lo que parecía ser un proyecto bien gestionado se transforma en una movilización de emergencia para contener el impacto e intentar restablecer la trayectoria.

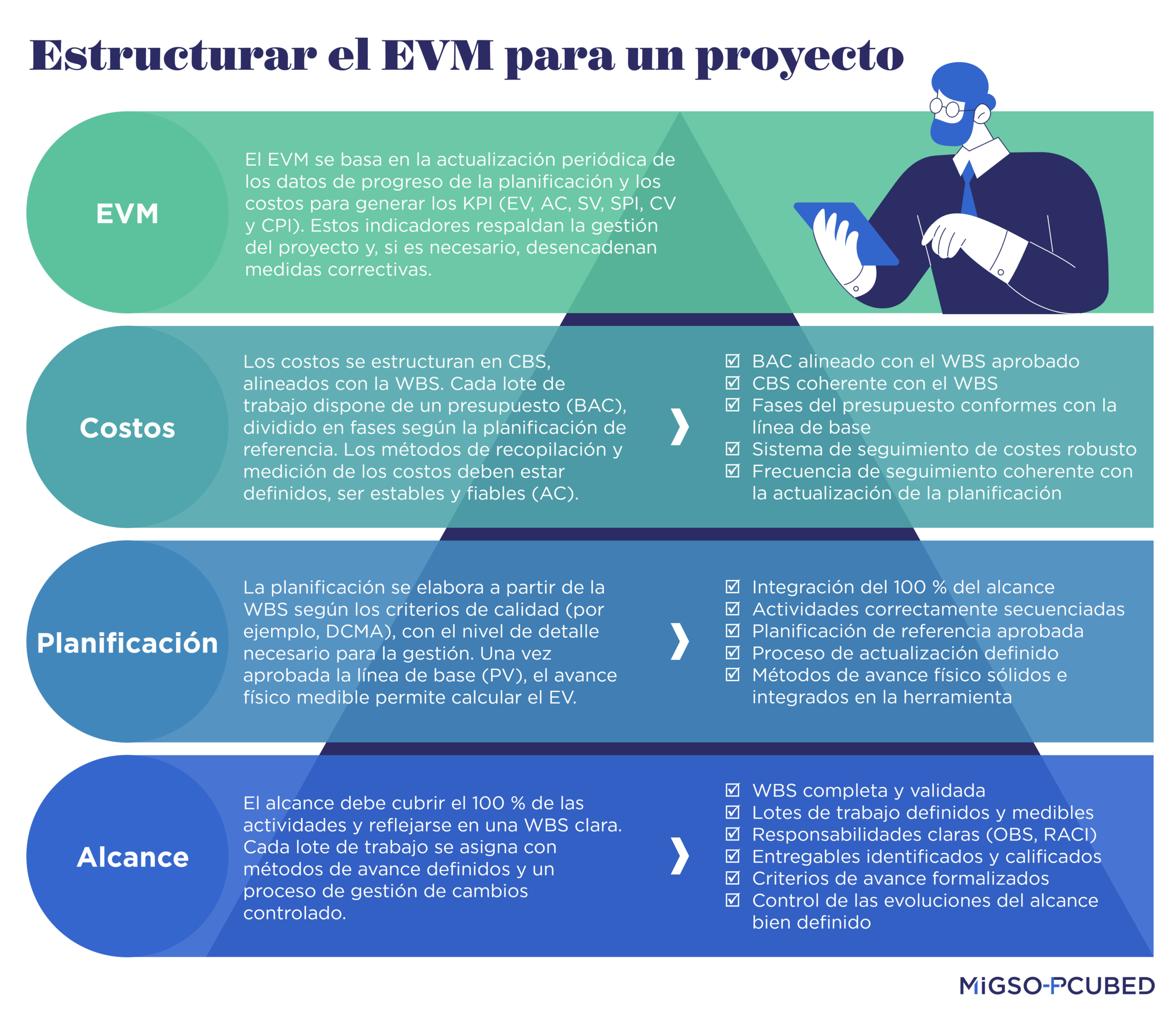

Ante esta situación, un método se impone como solución: el método del valor ganado (EVM). Al integrar de forma nativa el perímetro, los plazos y los costes, ofrece una visión tridimensional y objetiva del rendimiento real del proyecto. No se limita a indicar si hay un retraso o si se ha sobrepasado el presupuesto; también informa de si el valor del trabajo realizado se corresponde con lo que se había planificado hacer y gastar.
Sin embargo, la fiabilidad del EVM depende por completo del rigor de la planificación, del seguimiento de los costes y del perímetro en el que se basa. Los indicadores EVM, aunque matemáticamente correctos, basados en una planificación poco realista o mal estructurada, resultan engañosos. Una planificación no optimizada para una medición realista del rendimiento es una herramienta ineficaz: es como un GPS que te indicara su posición con precisión de centímetros en un mapa erróneo
Este artículo revela los pilares fundamentales y el método paso a paso para elaborar una planificación de proyectos sólida y optimizada para el EVM. Al dominar estos principios, el seguimiento de los proyectos se transforma en una gestión realista y proactiva.
Lee también:
El artículo What is EVM (Earned Value Management) and how can it be used? permite consultar al mismo tiempo la definición de las fórmulas y los términos del EVM utilizados en este artículo
Los pilares de una planificación fiable para el EVM
Los siguientes pilares no son etapas aisladas, sino componentes interdependientes de un sistema de control sólido. El incumplimiento de uno solo de ellos invalida todo el análisis del valor ganado.
Pilar nº 1: El WBS, el mapa genético de su proyecto
El principal reto al que se enfrentan muchos proyectos es la confusión entre una lista de actividades (el «cómo») y una estructura de desglose del proyecto (WBS, por sus siglas en inglés), que debe ser un desglose jerárquico de los entregables (el «qué»). Este error de diseño genera una gran disonancia entre el perímetro, el calendario y los costes, lo que altera la fiabilidad de los análisis EVM.
Para ilustrar esta distinción, tomemos la analogía de la elaboración de una tarta de limón merengada:
- El resultado principal es la tarta en sí misma.
- Los resultados secundarios son sus componentes: la masa quebrada, la crema de limón y el merengue.
- Las actividades son las acciones: precalentar el horno, batir los huevos, etc.
El WBS debe centrarse exclusivamente en los dos primeros puntos: el «qué», y no el «cómo». Se trata de la única estructura que establece el vínculo entre el perímetro (los entregables o resultado) y la planificación (el momento de su finalización). En la práctica, un WBS basado en las actividades puede dar lugar a «desviaciones del perímetro». Cada nueva «tarea» puede parecer insignificante, pero si no se asocia a un entregable validado, se diluye el alcance de forma involuntaria.
El WBS estructura y define todo el contenido del proyecto, asegurándose de que cada elemento de trabajo esté vinculado a un resultado tangible. Si la estructura es deficiente, todo el análisis derivado de ella estará erróneo. Este principio queda garantizado por la «regla del 100 %», que estipula que cada nivel de descomposición debe contener el 100 % del trabajo del nivel superior, asegurando así que el WBS abarque la totalidad del alcance del proyecto.
Pilar n.º 2: El PMB, punto de fusión entre alcance, plazo y coste
La referencia de medición del rendimiento (Performance Measurement Baseline, o PMB) integra las tres referencias fundamentales del proyecto: el alcance, el plazo y el coste. Se trata del plan oficial del proyecto, un plan presupuestario escalonado en el tiempo que servirá de referencia para evaluar el rendimiento en el perímetro previamente establecido y validado.
Esta fusión de las tres dimensiones críticas del proyecto es el paso crucial que permite obtener una curva de valor planificado (PV) del proyecto y constituye la base de cualquier análisis del valor ganado.
Cabe destacar un punto crítico: para ser realista, el PMB debería integrar las limitaciones de recursos. Una planificación que ignore la disponibilidad real de los equipos, las competencias clave o los equipos no es un plan, es una lista de deseos.
Este rigor es indispensable, ya que el PMB constituye la referencia presupuestaria del proyecto. Si su diagrama de Gantt prevé completar una fase de pruebas en tres semanas, mientras que el experto en bases de datos no está disponible, su coste planificado (PV o Planned Value) será estructuralmente erróneo.
Incorporar los recursos desde la definición del PMB es una forma de garantizar la fiabilidad de sus indicadores de rendimiento:
- Una base de cálculo sólida: Sin una asignación precisa de recursos, el cálculo del valor ganado (EV o Earned Value) se ve sesgado desde el principio.
- Detección de desviaciones: Si el PMB se subestima por falta de realismo, se observan desviaciones de costes (CV o Cost Variance) y de plazos (SV o Schedule Variance) que no reflejan una mala ejecución, sino una planificación inicial deficiente.
- Una visión estratégica: El PMB obliga a mantener una conversación sincera sobre las capacidades reales de producción antes de que surjan los problemas.
Al ajustar los recursos al presupuesto y al calendario, se transforma lo que habría sido una «excusa presupuestaria» en una decisión de planificación estratégica cuantificable y gestionable.
Consejo - EVM:
Aunque el método del valor ganado (EVM) permite medir la desviación en el calendario (SV) y en el coste (CV) en términos monetarios, el uso de índices de rendimiento en forma de ratios es indispensable para validar la solidez de los pilares de la planificación. El SPI (Índice de rendimiento del Calendario) para comprobar la fiabilidad del PMB. Un SPI inferior a 1 indica un retraso con respecto a la planificación prevista. Si esta ratio se desvia desde el inicio del proyecto, es probable que el PMB no haya integrado suficientemente la limitaciones de los recursos reales o las dependencias lógicas.
Pilar nº 3: La estimación, el arte de la previsión realista
La fiabilidad del PMB depende totalmente de la calidad de las estimaciones de duración y coste que lo componen. Para establecer previsiones creíbles y evitar planificaciones excesivamente optimistas, es necesario utilizar técnicas rigurosas.
- La estimación ascendente (bottom-up): reconocida como el método más preciso, consiste en estimar el coste y la duración de los lotes de trabajo en el nivel más bajo del WBS a partir de la ponderación de los tipos de actividades en función de la granularidad conocida en esa fase del proyecto o a partir de la experiencia adquirida en otros proyectos, para luego agregar estas estimaciones y obtener el total del proyecto. Sin embargo, requiere un WBS detallado y bien estructurado, tiempo para agregar los datos, datos de calidad y un equilibrio entre los métodos ascendente y descendente.
- La estimación de tres puntos (PERT): este método gestiona la incertidumbre utilizando tres estimaciones para cada actividad: optimista (O), la más probable (MP) y pesimista (P). A continuación, se calcula una estimación ponderada más realista mediante la siguiente fórmula: E = (O + 4ML + P) /6.
- Planificación por oleadas sucesivas (Rolling Wave Planning): Este enfoque pragmático consiste en planificar en detalle el trabajo a corto plazo, manteniendo al mismo tiempo la flexibilidad para el trabajo a más largo plazo. A medida que avanza el proyecto, los lotes de trabajo futuros se desglosan con mayor detalle.
La elección entre estos métodos no es arbitraria, sino que refleja el grado de madurez de la gestión del proyecto. La estimación «ascendente» es el estándar de referencia en cuanto a precisión, pero tiene un coste: el tiempo. Por lo tanto, no resulta adecuada en la fase de anteproyecto. Por el contrario, la planificación por oleadas sucesivas es un acto de pragmatismo: concentra el esfuerzo de estimación allí donde la visibilidad es mayor, aceptando la incertidumbre del futuro.
Consejo clave sobre EVM: :
Del mismo modo, el CPI (índice de rendimiento de costes) permite evaluar las estimaciones. Si se observa un CPI < 1 (sobrecoste) de forma sistemática, esto suele indicar que la estimación ascendente era demasiado optimista o que la granularidad de los lotes de trabajos era insuficiente al agregar los datos. Un CPI bajo es una señal de alerta que indica que le presupuesto de referencia no era realista desde el principio.
El análisis conjunto de los índices SPI (Índice de Rendimiento del Calendario) y CPI (Índice de Rendimiento de Costes) permite pasar de una simple constatación a una gestión proactiva. Por ejemplo, un SPI > 1 acompañado de un CPI < 1 puede indicar que está acelerando el proyecto (adelanto en la planificación), pero a costa de una ineficacia presupuestaria importante (sobrecoste).
Pilar nº 4: La medición del avance, cómo evitar la trampa de lo subjetivo
La regla de oro es la siguiente: la técnica de medición del avance de cada lote de trabajo debe seleccionarse y documentarse antes del inicio de los trabajos, generalmente en el «diccionario del WBS». Este enfoque elimina la subjetividad y garantiza una definición conjunta de la medición del estado de una tarea (iniciada, en curso, finalizada). La elección de una técnica de medición del avance no es solo una decisión operativa; es el motor que alimenta el cálculo del valor ganado (EV). El EV representa el coste presupuestado del trabajo realmente realizado. La precisión de esta cifra depende directamente del método elegido en el diccionario del WBS.
Los métodos de medición objetivos y fiables que deben privilegiarse son:
- La regla del 0/100 %: ideal para tareas cortas. El valor adquirido es del 0 % mientras el trabajo no haya finalizado, y pasa al 100 % al término de esta.
- Los hitos ponderados (Incremental Milestones): para tareas largas, este método asigna un porcentaje del valor a hitos intermedios claros y verificables.
- Las unidades completadas o avance físico (Units Completed): es el método más objetivo para trabajos repetitivos, ya que el avance es una relación entre la cantidad producida y la cantidad total a producir. Este método permite un cálculo matemático puro del valor ganado. Es la forma más pura de correlación entre el terreno y las finanzas.
Por otro lado, hay que tener cuidado con el nivel de esfuerzo (Level of Effort, o LOE). El nivel de esfuerzo (LOE) es una convención de medición destinada a las actividades de apoyo continuo cuyo rendimiento se evalúa en función del tiempo dedicado, más que de la finalización de entregables concretos. A diferencia de un lote de trabajo «discreto» —en el que el valor se adquiere con la entrega de un producto—, el valor de una actividad LOE se contabiliza por el simple transcurso del tiempo.
Este modo de medición debe reservarse estrictamente a las tareas que no dan lugar directamente a un producto tangible (por ejemplo: apoyo administrativo, gestión global de proyectos).
No debe confundirse la actividad de gestión con el LOE. Si una tarea genera entregables concretos (por ejemplo, un «informe del comité de dirección» o un «plan de gestión de riesgos»), no debe clasificarse como LOE, sino medirse mediante hitos o la regla del 0/100. De hecho, el LOE es un indicador de actividad (presencia) y no de productividad (resultado).
El uso del LOE presenta limitaciones estructurales para la gestión:
- Falta de visibilidad temporal: este método no proporciona ninguna indicación real sobre el cumplimiento de los plazos.
- Sincronización artificial: En un sistema de gestión, el valor planificado (PV) de un lote LOE se contabiliza automáticamente como valor adquirido (EV) al final de cada periodo. Esto garantiza una sincronización perfecta con el calendario, pero puede ocultar una inactividad real.
- Desviaciones de costes (CV): Aunque el EV se sincroniza con el PV, el Coste Real (AC) suele diferir, generando así variaciones. Incluso puede ocurrir que se acumule valor ganado (EV) sin ningún coste real (AC) si el trabajo planificado no se ha realizado, lo que distorsiona el análisis de rendimiento.
Es esencial limitar al máximo el uso del LOE. Para una medición más objetiva, opta siempre que sea posible por métodos de distribución o por la descomposición en lotes de trabajo discretos. El LOE debe seguir siendo únicamente una solución de último recurso para aquellos esfuerzos cuya medición física sea imposible. Por ello, el presupuesto total asignado a las tareas LOE se limita al máximo; por lo general, una buena práctica consiste en no superar el 5-10 % del presupuesto total del proyecto, aunque en determinados proyectos industriales específicos se puede decidir llegar hasta un máximo del 20 %.
Al documentar estos métodos con antelación, se transforma un avance subjetivo en un dato financiero fiable, lo que permite calcular con precisión las desviaciones y los índices de rendimiento (SV, CV, SPI, CPI) necesarios para la gestión.
Pilar nº 5: La gestión, la combinación del EVM y el camino critico
Los indicadores EVM, como la desviación de plazo (SV) o el índice de rendimiento de plazos (SPI), son potentes alertas cuantitativas, pero no bastan por sí solos. Un SPI de 0,85 indica un rendimiento inferior al 15 %, pero no significa automáticamente un retraso con respecto a la fecha de finalización del proyecto.
Aquí es donde entra en juego el análisis del camino crítico (critical path) como complemento cualitativo indispensable. Por ejemplo, un informe EVM muestra un SPI de 0,85, lo que constituye una alerta roja. Un gestor junior entra en pánico y moviliza recursos. Pero el análisis del camino critico revela que las tareas retrasadas disponen de tres semanas de margen total. El verdadero problema, oculto tras las cifras, es un micro retraso de dos días en una tarea del camino critico. El EVM indica que hay un problema; el camino critico indica dónde se encuentra realmente.
Solo la combinación del EVM (alerta cuantitativa) y el análisis del camino critico (contexto cualitativo) permite una gestión de los plazos que sea a la vez flexible, realista y centrada en lo esencial. Esto demuestra que el método EVM no es una serie de cálculos, sino un sistema de gestión integrado.
Por último, controlar los cambios cuando sea necesario tras el análisis cuantitativo y cualitativo no es una tarea administrativa. Es el mecanismo que protege la fiabilidad de los indicadores. Sin él, la Referencia de Medición del Rendimiento se degrada y el “metro de referencia” se convierte en una cinta elástica, lo que hace que cualquier medición del rendimiento resulte inútil.
Consejo: Proyección al final del proyecto: :
El objetivo fundamental de un sistema de gestión basado en el EVM no es solo mirar hacia atrás, sino predecir el resultado final del proyecto. Es aquí donde la solidez de sus Pilares 1, 2 y 3 cobra todo su valor:
- Hacer fiable la EAC (Estimate At Completion): La proyección del coste final al término no debe ser una simple regla de tres matemáticas. Basándose en un WBS bien definido y un camino critico controlado, la PMO puede determinar si las desviaciones observadas (a través del CPI) son atípicas o estructurales.
- La previsión de recursos: Si su índice de rendimiento indica un retraso, la estructura de su planificación permite simular escenarios de «replanificación». Sin una PMB (Performance Measurement Baseline) sólida, cualquier proyección de finalización del proyecto sigue siendo una estimación irrelevante.
- La señal de alerta temprana: Una planificación rigurosa permite calcular muy pronto el TCPI (To-Complete Performance Index), es decir, el nivel de eficacia que el equipo debe alcanzar para respetar el presupuesto inicial. Si este índice se vuelve poco realista en comparación con los resultados anteriores, es señal de que se ha vuelto inevitable una renegociación del alcance o del presupuesto.
Método paso a paso: los 9 pasos para crear una referencia de medición del rendimiento (Performance Measurement Baseline, PMB)
Para lograr buenos resultados, esta sección ofrece una hoja de ruta secuencial y concreta para poner en práctica los pilares descritos anteriormente y construir un PMB sólido, preparado para la gestión basada en el valor adquirido.
- Desglosar el alcance del proyecto: Crear la Estructura de Desglose del Proyecto (WBS) centrándose exclusivamente en los entregables que deben producirse (la base del Pilar n.º 1).
- Asignar responsabilidades: Definir claramente quién es responsable de cada lote de trabajo identificado en la WBS mediante una Matriz de Asignación de Responsabilidades (RAM).
- Desarrollar el calendario: Ordenar las actividades, definir sus dependencias lógicas e integrar las restricciones reales de disponibilidad de los recursos (un requisito previo del Pilar n.º 2).
- Establecer el presupuesto: Asignar los presupuestos a cada lote de trabajo del WBS, basándose en estimaciones rigurosas (el arte de la previsión realista del Pilar n.º 3).
- Asignar los tipos de medidas de avance: Para cada lote de trabajo, elegir y documentar el método de medición EVM más objetivo (tal y como se detalla en el Pilar n.º 4), eliminando la subjetividad.
- Definir las referencias: Integrar las tres referencias (perímetro, plazos, costes) para crear una planificación de referencia congelada (el punto de fusión descrito en el Pilar n.º 2), que materializa la curva del Valor Planificado (PV).
- Recopilar los datos: Recopilar de forma rigurosa el avance físico real (para calcular el Valor Ganado, EV) y los costes reales incurridos (Coste Real, AC) con una frecuencia definida.
- Analizar los datos: Calcular los indicadores EVM e interpretarlos cruzándolos con el análisis del camino critico para evaluar el impacto real y decidir las medidas correctivas (la alianza del Pilar n.º 5).
- Mantener las referencias: Gestionar los cambios mediante un proceso formal y controlado para que cualquier modificación aprobada dé lugar a una actualización documentada del PMB, protegiendo así la integridad del patrón de referencia.
Conclusión
El método del valor ganado es mucho más que una simple serie de indicadores: es un sistema de gestión integrado que exige un rigor inquebrantable desde el principio. Los pilares que se han analizado no constituyen una carga administrativa, sino una inversión estratégica en la claridad y la previsibilidad de su proyecto.
La implantación de esta sólida estructura transforma el seguimiento del proyecto en una auténtica herramienta de gestión proactiva capaz de proporcionar señales de alerta tempranas y fiables. Permite reaccionar no ante la sorpresa de un desvío, sino ante los primeros indicios de una desviación.
En definitiva, la planificación no es un simple calendario; es un modelo dinámico de la creación de valor del proyecto. La verdadera pregunta es, por tanto, la siguiente: ¿dice la planificación la verdad o simplemente lo que queremos oír?
En MIGSO-PCUBED, aportamos nuestra experiencia en PMO para acompañar a nuestros clientes en este proceso de planificación sólida, con vistas a una integración fiable en el método del valor ganado. Nuestro objetivo es optimizar el rendimiento operativo en materia de gestión y control de proyectos.
Agradecemos a Roman ACEVEDO DICILLO y a Elodie BLANCHET, expertos en planificación, por sus contribuciones a este artículo.
Gracias a Roman ACEVEDO DICILLO y a Elodie BLANCHET, expertos en planificación, por sus contribuciones a este artículo.
