Guía
Nuestro tiempo es oro: ya sea en casa o en el trabajo, siempre nos estamos preguntando: «¿Cuánto tardaré? ¿Podré terminarlo a tiempo? Cuando se trata de un proyecto, la duración de las actividades se convierte en una cuestión de costes. Por eso es tan importante la gestión de la planificación.
En esta guía te explicaremos qué es la planificación de un proyecto y cómo es un cronograma típico. Esperamos que te ayude a empezar a planificar tus proyectos con éxito.
La planificación de proyectos, también conocida como gestión del cronograma, es el proceso de definición de las tareas del proyecto y sus duraciones, enlaces y recursos asignados, con el fin de completar el proyecto dentro de un periodo de tiempo designado. También incluye el seguimiento del cronograma y la elaboración de informes para garantizar que el proyecto se completa a tiempo.
El tiempo es una de las tres limitaciones del «triángulo de oro» de la gestión de proyectos, porque cualquier retraso en el calendario puede resultar costoso y repercutir en la calidad. La planificación del proyecto es, por tanto, esencial para su éxito.
Entre otras cosas, la gestión de la planificación permite:
El cronograma del proyecto es un plan detallado que indica cómo y cuándo el proyecto entregará los productos y servicios definidos en la descripción del alcance del proyecto a realizar.
Está estrechamente vinculado a la definición del trabajo que debe realizarse, por lo que su estructura está en consonancia con la organización del trabajo que debe realizarse para completar el proyecto, es decir, el WBS (Work Breakdown Structure). Este plan detallado de las tareas (actividades) que se llevarán a cabo a lo largo del tiempo también permitirá a la PMO estimar los recursos necesarios para el proyecto y, por tanto, consolidar un presupuesto.
El cronograma se compone de todas las tareas necesarias para producir los resultados del proyecto. Estas tareas están conectadas entre sí y representadas por enlaces. La malla resultante constituye la base del análisis de planificación.
El cronograma te permitirá:
A lo largo del proyecto, la actualización de los avances y la nueva previsión de las tareas futuras permitirán medir el rendimiento con respecto a la línea de base y reevaluar el margen restante. De este modo, el cronograma permite evaluar el rendimiento global del proyecto. La línea de base puede estar sujeta a cambios, pero sólo bajo estrictas condiciones de control de la línea de base integrada con el alcance y el presupuesto.

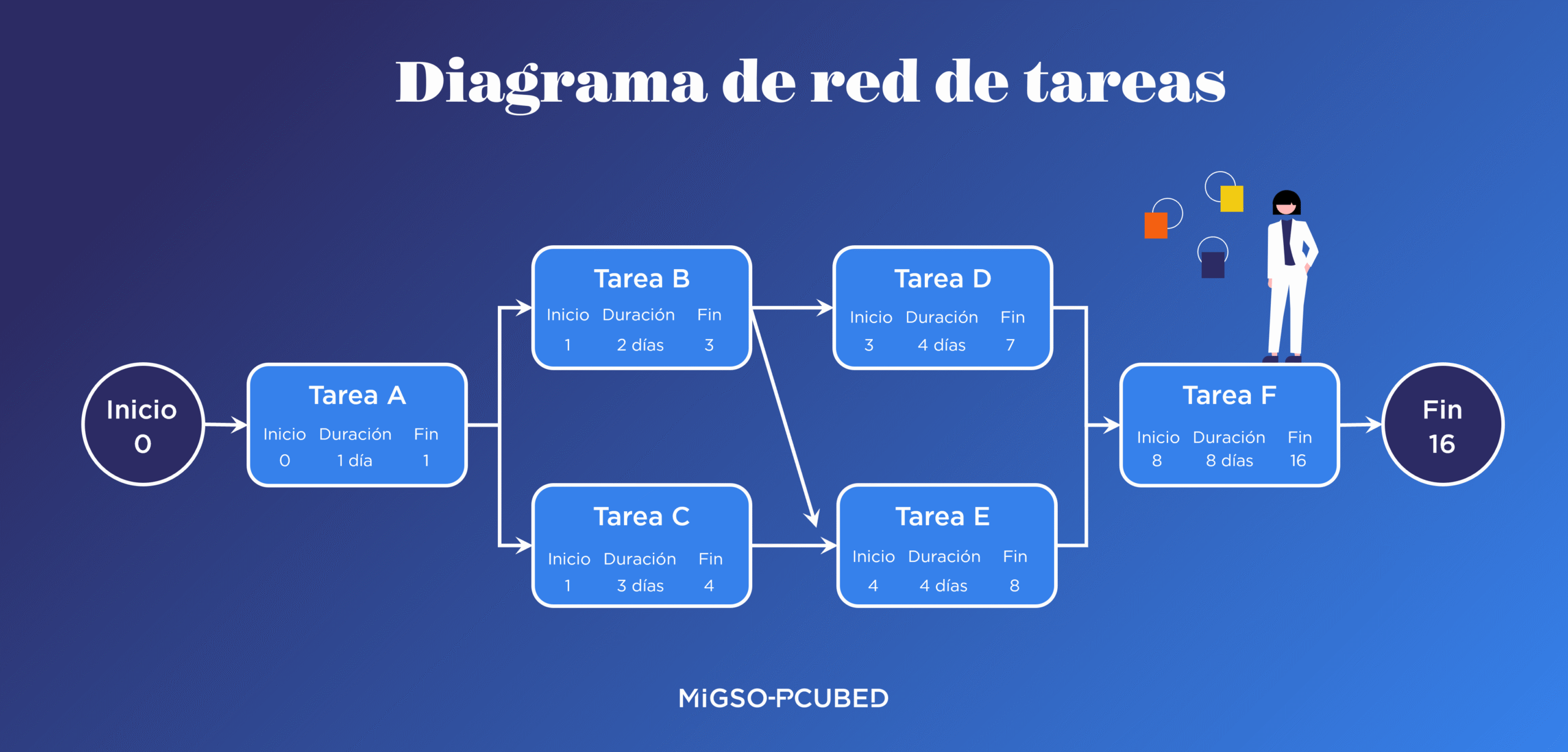

El cronograma de un proyecto puede representarse en forma de red de tareas, que esquematiza las secuencias de tareas y sus vínculos. La siguiente imagen muestra una red de tareas típica:

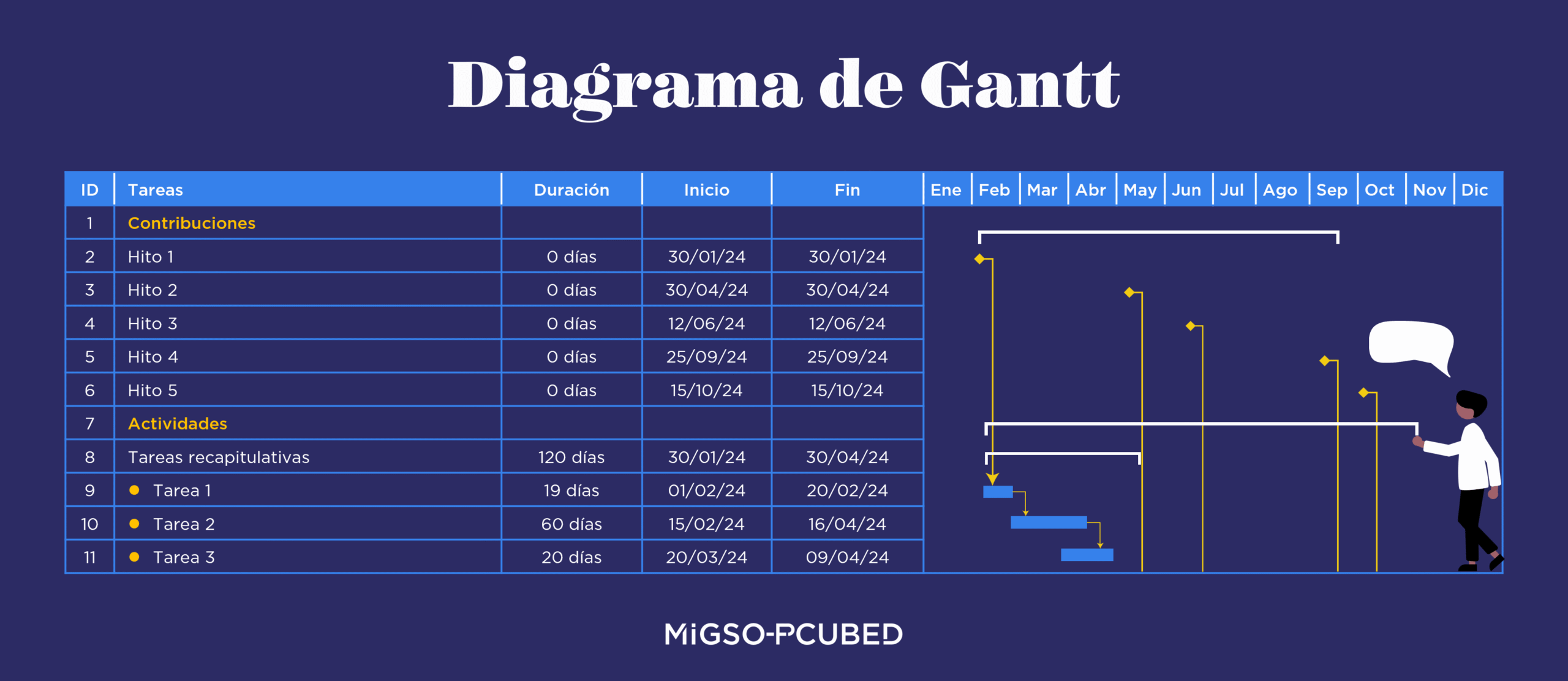

Más tradicionalmente, el cronograma se representa en formato de Diagrama de Gantt, que enumera cronológicamente cada tarea con todas sus duraciones y enlaces.
Las tareas, o actividades, corresponden a una parte del trabajo que hay que realizar. Tienen un principio, un final y una duración. También deben identificarse otros aspectos de una tarea: el resultado esperado, la persona responsable de la tarea o actividad, los recursos y los inputs necesarios para llevarla a cabo.
Los hitos son eventos o entregables significativos en el proyecto, y tienen una duración cero.
Los enlaces relacionan las tareas entre sí. Se utilizan para identificar a los predecesores de una tarea (todas las tareas que contribuyen a la actividad) y a los sucesores de una tarea (todas las tareas que consumen los resultados de la tarea). Existen varios tipos de enlace:
Para cada enlace entre tareas puede aplicarse un desfase temporal. Este desfase puede ser positivo (añadiendo tiempo), o negativo (adelantando tiempo). Para una mejor gestión del cronograma, se aconseja limitar al máximo estos desfases, haciendo que las tareas sean lo más explícitas y detalladas posible.
Es mejor recortar la tarea predecesora (tarea A) para representar con precisión el entregable previsto con el fin de iniciar la tarea sucesora (tarea B) en una fecha precisa.
Las restricciones son limitaciones impuestas al cronograma del proyecto para la ejecución de una actividad. Generalmente adoptan la forma de fechas impuestas.
Consideremos el siguiente ejemplo:
Varias fechas importantes enmarcan el cronograma y proporcionan información clave sobre el estado del proyecto:
Un cronograma sirve de hoja de ruta para un proyecto. Nos dice qué hay que hacer y cuándo, para que el proyecto pueda completarse a tiempo. Ante todo, el planificador deberá formular las preguntas adecuadas para comprender el entorno y las limitaciones del proyecto. Averigua cómo planificar un proyecto correctamente.
El planificador desempeña un papel central en la vida de un proyecto, gestionando cada tarea y su duración para garantizar que los entregables se cumplan a tiempo. Se comunica con las partes interesadas para desarrollar una línea de base precisa, registrar avances fiables y reducir el riesgo de retrasos. Más información sobre esta función y los conocimientos necesarios para ser planificador.
Para gestionar mejor los proyectos complejos a gran escala, es importante que todas las áreas de control de proyectos estén integradas en un entorno dinámico. Descubra por qué la planificación integrada es un activo esencial en la gestión moderna de proyectos.
Es difícil imaginar la realización de un proyecto sin un cronograma sólido. Pero si la planificación es parte integral de la gestión de proyectos, ¿cuál es su verdadera razón de ser? ¿Y por qué se suele malinterpretar a los planificadores? Descubre por qué la planificación es tan importante y está tan infravalorada.
Gracias a Sébastien DESLANDES, Jeremy LESCOP, Christine ORIARD y a la CoP de Planificación de MIGSO-PCUBED por su contribución.
¿Necesitas ayuda con tu planificación?
Nuestros expertos están a tu disposición
Combinamos nuestra experiencia en Gestión de Proyectos con un excelente conocimiento de la industria para ofrecer servicios de alto valor.
MIGSO-PCUBED es parte del grupo ALTEN.
síguenos aquí
Por todas partes del mundo
Descubre nuestros contenidos
© 2025 MIGSO-PCUBED. Todos los derechos reservados | Aviso legal | Politica de privacidad | Gestión de cookies | Intranet
Los mejores trabajos también se desarrollan en grandes entornos: el equipo, su cultura y energía.
Cuéntenos más sobre ti: quién eres, tu proyecto y tus ambiciones,
y descubriremos cuál es tu siguiente paso juntos
